? ? ? ? 近日,安哥拉凱凱水電站2號砂石加工系統正式建成投產。該系統由中國能建葛洲壩集團承建,全線主機設備均由南礦集團提供。

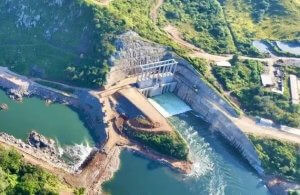

? ? ? ? 凱凱水電站總裝機容量2172兆瓦,是目前中資企業在安哥拉承建的最大能源工程,也是推動高質量共建“一帶一路”的重點項目,被譽為“非洲三峽工程”。項目建成后,年平均發電量可達8566吉瓦時,每年減少溫室氣體排放約720萬噸,將為安哥拉經濟社會發展提供強大穩定的電力保障。

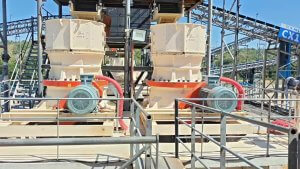

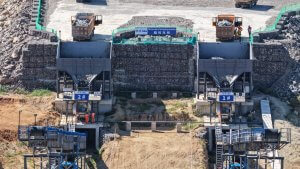

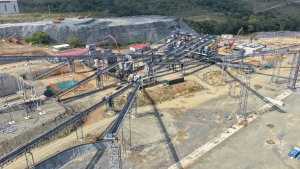

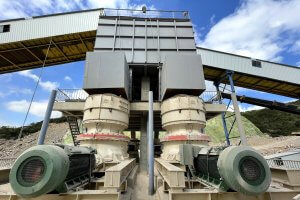

? ? ? ? 此次投產的2號砂石加工系統占地約11萬平方米,以片麻巖開挖料為原料,設計處理能力達855噸/小時,月生產能力46.25萬噸,是安哥拉迄今為止規模最大、技術最先進的砂石加工系統。系統核心設備由南礦集團提供,涵蓋JC顎式破碎機、CC單缸圓錐破碎機、HS反擊式破碎機、VS立軸沖擊式破碎機、YKR圓振動篩、ZKR直線篩、WCD螺旋洗砂機、HPF棒條給料機、GZG振動給料機等近50臺套設備,覆蓋粗碎、中碎、細碎、整形制砂、洗砂等全流程作業。該系統可穩定生產六類成品骨料,充分滿足大壩主體混凝土工程建設所需的砂石骨料供應需求。

? ? ? ? 為確保系統順利運行,南礦集團自設備安裝初期便派遣售后服務工程師常駐項目現場,提供全程指導與培訓。在與客戶項目團隊的緊密協作下,該系統從2025年12月15日啟動設備及金屬結構安裝,至2026年3月5日實現投產,僅歷時82天,展現了高效的項目執行能力。

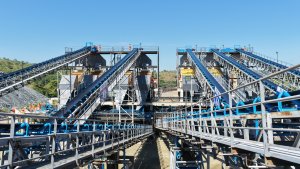

安哥拉凱凱水電站時產100噸砂石加工系統
? ? ? ? 值得一提的是,早在2019年,南礦集團便為凱凱水電站時產100噸的砂石加工系統提供了全套設備。該系統自2020年投產以來,憑借穩定可靠的連續作業能力,成功保障了工程的高強度施工需求,其供料穩定性與設備耐用性得到充分驗證?;谇捌谠O備的優異表現,客戶在建設2號系統時再次選擇與南礦集團合作,體現了對南礦集團產品與服務的高度認可。

? ? ? ? 實際上,南礦集團與葛洲壩集團的合作源遠流長。從早期的三峽、果多、烏東德、猴子巖、白河、瑪爾擋水電站,到航電樞紐工程及國內多個抽水蓄能項目,再到巴基斯坦卡洛特水電站,雙方攜手完成了眾多重大工程。近期,南礦集團再次中標葛洲壩集團三峽樞紐新通道場內一期工程項目,雙方在三峽的緣分仍在延續。
? ? ? ? 此次安哥拉凱凱水電站的再度合作,是南礦集團跟隨葛洲壩集團“一帶一路”步伐、從國內走向國際的又一重要成果,也是雙方共同推動全球水電事業發展的有力證明。
? ? ? ? 2號砂石骨料加工系統的快速建成與順利投產,為凱凱水電站這一“非洲三峽工程”的后續建設奠定了堅實的物質基礎,也再次印證了中國企業在國際大型工程中的高效協作與卓越執行力。作為設備供應商,南礦集團以穩定可靠的產品和全流程的技術服務,為“一帶一路”重點項目的推進貢獻了中國裝備力量。面向未來,南礦集團將繼續攜手全球合作伙伴,以更優質的裝備與服務,持續為全球客戶創造價值,推動全球綠色能源事業發展。(劉曉寒)
